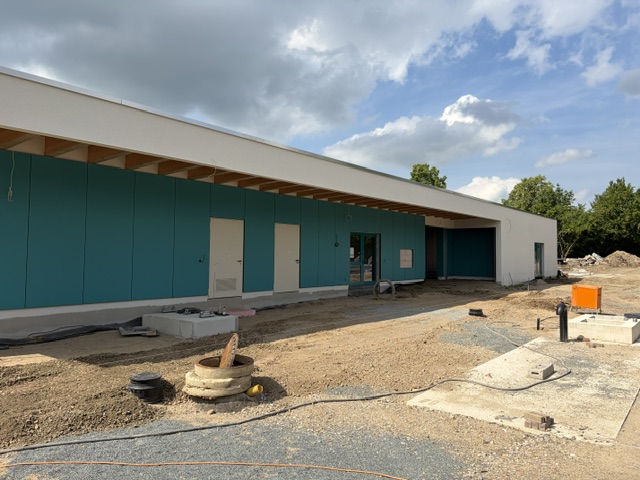

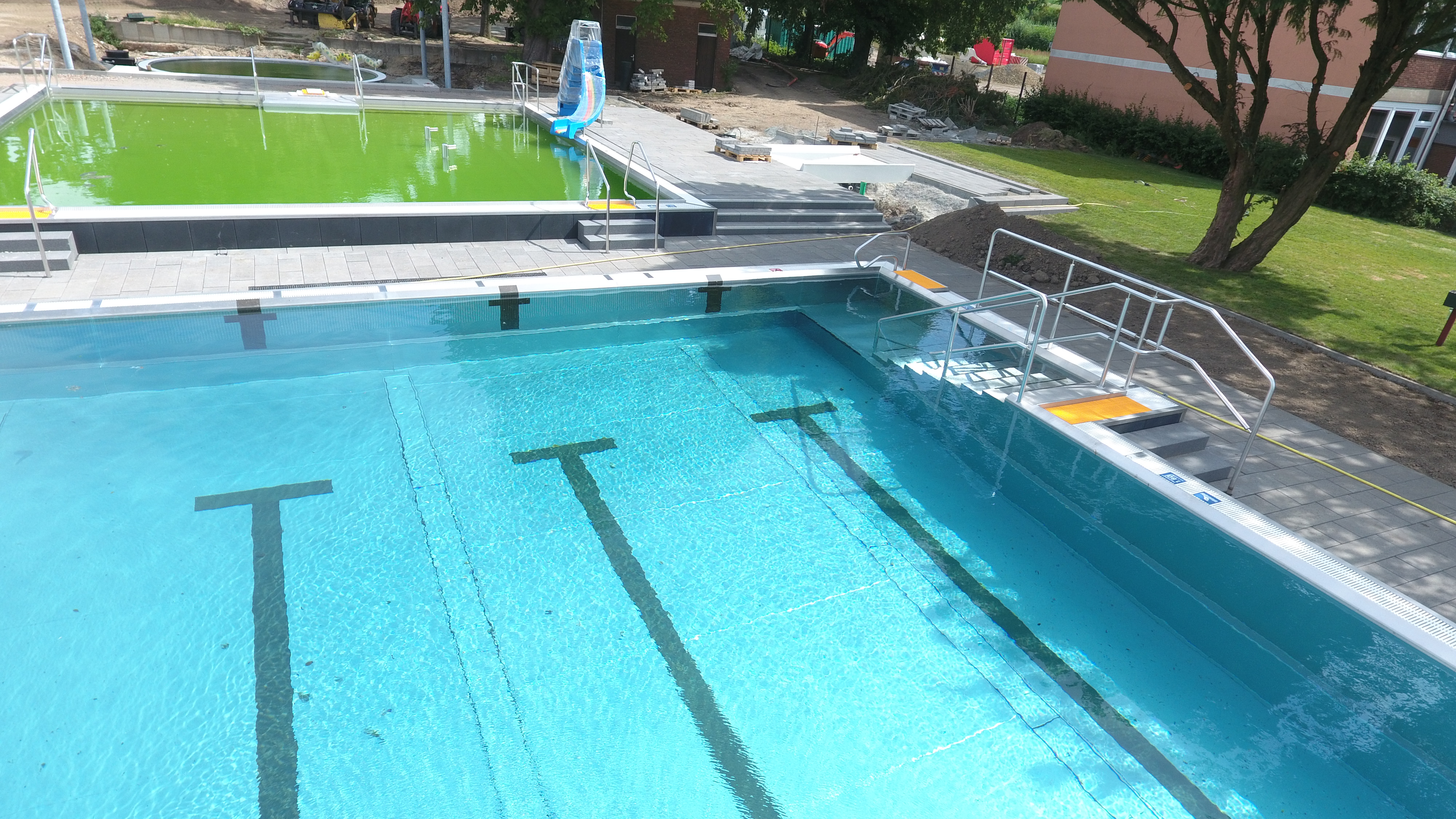

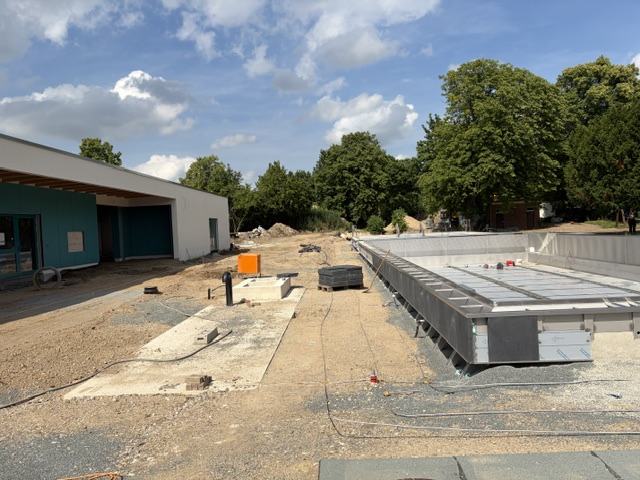

Hier erscheinen aktuelle Informationen
Bürgermeister Dirk Neumann am 13.08.2026
Die Baumaßnahmen haben sich leider hingezogen, so dass die Öffnung nun doch zeitlich nach hinten geraten ist.
Nach heutigem Stand werden wir am Samstag, den 05.09.26 öffnen. Wir sind diesbezüglich gerade in der abschließenden Klärung.
Uns ist bewusst, dass wir dann schon über das eigentliche Saisonende sprechen, macht aber für uns noch absolut Sinn, um gewissermaßen in einen ersten „Probebetrieb“ gehen und evtl. Probleme für die kommende Saison beseitigen zu können.
Wir werden dann schauen und entscheiden, wie lange wir die Öffnung im September aufrecht erhalten. Die Witterung spielt hierbei natürlich eine
nicht unwesentliche Rolle
Wolfenbütteler Zeitung vom 22.06.2026
Die Technik war veraltet, das Bad verschlissen. Eine Auffrischung bekam das Freibad Remlingen zuletzt vor 50 Jahren. Statt es aufzugeben, entschied sich die Gemeinde für eine Sanierung. Das Bad sollte pünktlich zum Start der Sommerferien eröffnen, doch der Termin verschiebt sich nun.
Grund für die Verzögerung sind einige Probleme, die im Laufe der Bauarbeiten aufgetreten waren. Das berichtet Samtgemeindebürgermeister Dirk Neumann. Zunächst war da der lang anhaltende Winter, hinzukamen unvorhersehbare Herausforderungen. „So musste das Bodengutachten präzisiert werden, weil stellenweise nicht ausreichend tragfähiger Untergrund vorgefunden wurde“, nennt Neumann beispielhaft eines der Probleme. Die Folge: Der Untergrund musste aufgebessert werden, um die notwendige Tragfähigkeit zu gewährleisten. Während der Bauzeit sei außerdem ein Auftragnehmer insolvent gegangen. Die Restleistungen wurden neu vergeben.
„Während der gesamten Baumaßnahme haben wir intensiv versucht, die Verzögerungen zu kompensieren. Firmen waren über das normale zeitliche Maß hinaus auf der Baustelle, auch Samstage waren hierbei keine Ausnahme“, sagt der Samtgemeindebürgermeister.
Wiedereröffnung in der zweiten Augusthälfte
So plant die Gemeinde nun, das Freibad in der zweiten Augusthälfte zu eröffnen. „Da wir die Becken mit Wasser füllen und die gesamte Anlage nach Abschluss der Baumaßnahme aus Gewährleistungsgründen zeitnah in Betrieb nehmen müssen, macht auch noch eine solch späte Öffnung Sinn“, erklärt Neumann.
Während der gesamten Baumaßnahme haben wir intensiv versucht, die Verzögerungen zu kompensieren.
Dirk Neumann Samtgemeindebürgermeister Elm-Asse
Aufgetretene Probleme und die aktuellen wirtschaftlichen Umstände führten zu einer Kostensteigerung in Höhe von rund 830.000 Euro. Ursprünglich sollte der Bau rund 4,5 Millionen Euro kosten. Als Faktoren nennt Neumann hier die allgemein steigende Baukostenentwicklung seit Mai 2024, eine überdurchschnittliche Baukostensteigerung bei einzelnen spezialisierten Gewerken, mit einer geringen Wettbewerbsbeteiligung seitens der Fachfirmen, und die Mehrkosten aufgrund der Baugrundverhältnisse.
Der Finanzierungsplan sah vor der Kostensteigerung so aus: Die Stiftung Zukunftsfonds Asse übernahm 2,3 Millionen Euro, weitere 967.500 Euro kamen aus dem Programm „Sanierung kommunaler Einrichtungen im Bereich Sport, Jugend und Kultur“ des Bundes. Der Förderverein des Freibades steuerte 20.000 Euro bei. Der Rest war Eigenanteil der Kommune.
Nun eine gute Nachricht: „Ich freue mich sehr, dass wir eine nochmalige Nachfinanzierung in Höhe von 700.000 Euro durch den Zukunftsfonds Asse (ZFA) erhalten“, teilt Neumann mit.
Im September 2024 wurde in Remlingen, zunächst für lange Zeit, ein letztes Mal gebadet. Dann schlossen sich die Tore, und im November begannen die Bauarbeiten. Das Besondere: Das Freibad wird komplett barrierefrei gestaltet. Mit einer Photovoltaikanlage und dem Anschluss an die Biogasanlage will die Samtgemeinde außerdem einen großen Schritt in Richtung Klimafreundlichkeit gehen.
Die sanitären Anlagen, der Umkleidebereich und der Technikraum werden neu gebaut. Außerdem ist das blaue Becken Geschichte, es wird durch ein größeres Edelstahlbecken ersetzt. Die Schwimmfläche vergrößert sich und liegt damit insgesamt bei 384 Quadratmetern. Diese teilen sich auf in das Schwimmbecken mit 250 Quadratmetern, bestehend aus vier Bahnen, den Nichtschwimmerbereich mit 100 Quadratmetern und das Kinderplanschbecken mit 34 Quadratmetern. Trotz der hohen Summe sei es gerade in Zeiten, in denen die Quote der Nichtschwimmer und die Zahl der Badetoten von Jahr zu Jahr steige, das Richtige, das Freibad Remlingen zu erhalten, so der stellvertretende Landrat Uwe Schäfer. Denn in Zukunft wolle die DLRG hier wieder Schwimmkurse anbieten. Und profitieren vom neuen Freibad sollen ja außerdem nicht nur die Remlinger, sondern auch Menschen aus den Nachbarkommunen.
________________________________________
© Wolfenbütteler Zeitung 2026


Aktuelle Informationen zum neuen Freibad Remlingen
Das neue Freibad Remlingen befindet sich nach umfangreicher Sanierung kurz vor der Wiedereröffnung. Nach aktuellen Angaben ist die Öffnung nicht zum ursprünglich angedachten Sommerferienbeginn erfolgt, sondern wird nun für die zweite Augusthälfte 2026 erwartet. Grund dafür sind mehrere Verzögerungen im Bauablauf, unter anderem ein langer Winter, schwierige Baugrundverhältnisse, Schichtwasser in Baugruben sowie die Insolvenz eines Auftragnehmers.
Die Anlage wird grundlegend modernisiert: Geplant sind ein beheiztes 25-Meter-Becken, ein Nichtschwimmerbecken, ein neu gestalteter Wasserspielbereich beziehungsweise ein Kinderplanschbecken sowie eine große Liegewiese. Außerdem soll das Freibad barrierefrei zugänglich sein. Das neue Sozial- und Technikgebäude, moderne Wasseraufbereitung und eine Photovoltaikanlage sollen den Betrieb nachhaltiger und möglichst klimafreundlich machen.
Die Kosten sind gegenüber der ursprünglichen Planung gestiegen. Statt rund 4,5 Millionen Euro werden derzeit etwa 5,28 Millionen Euro genannt. Die Mehrkosten werden unter anderem mit gestiegenen Baupreisen, spezialisierten Gewerken und zusätzlichen Arbeiten am Baugrund begründet. Entlastung bringt eine zusätzliche Förderung aus dem Zukunftsfonds Asse; insgesamt fließen aus diesem Fonds nun rund 3 Millionen Euro in das Projekt.
Das Freibad liegt an der Schöppenstedter Straße 51 in 38319 Remlingen-Semmenstedt. Als Telefonnummer wird 0173 8877314 angegeben. Für die Saison 2026 werden als Öffnungszeiten Montag bis Freitag 14:00 bis 19:00 Uhr sowie Samstag, Sonntag und an Feiertagen 11:00 bis 19:00 Uhr genannt; in den Sommerferien ist ebenfalls eine Öffnung von 11:00 bis 19:00 Uhr vorgesehen.
Für Remlingen ist das neue Freibad mehr als eine reine Sport- und Freizeiteinrichtung: Es soll ein moderner Treffpunkt für Familien, Kinder, Schwimmbegeisterte und Vereine werden. Trotz der Verzögerungen gilt die Inbetriebnahme noch im Spätsommer 2026 als sinnvoll, weil die Becken und die technische Anlage nach Abschluss der Bauarbeiten ohnehin zeitnah getestet und in Betrieb genommen werden müssen.
06.08.2026 KI-generiert
